BAZA KEDUNGU: Стройка ускоряется несмотря на дожди

🏗 BAZA KEDUNGU — апдейт по строительству
по состоянию на 9 марта 2026
Делимся свежими новостями со строительной площадки.

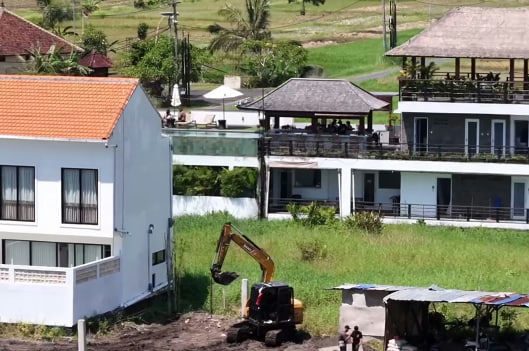

За прошедшую неделю удалось значительно продвинуться по нескольким ключевым этапам строительства:
Блок 1
• продолжается забивка свай в нижней части блока
• на текущий момент забито 18 свай из 42 запланированных (ранее работы замедлялись из-за проливных дождей)
• начато изготовление каркасов фундаментных балок
Блок 2
• завершены подготовительные работы (армирование и установка опалубки)
• выполнено бетонирование стен подвального уровня
• началась установка опалубки перекрытия подвального этажа
Блок 3
• выполнена срубка свай
• идет устройство подбетонного основания
Несмотря на проливные дожди на прошлой неделе, строительные работы продолжаются активными темпами и площадка последовательно переходит к следующим этапам.
📩 Пожалуйста, делитесь этим апдейтом со своими клиентами.
