Строительство идет по графику: свежий отчет

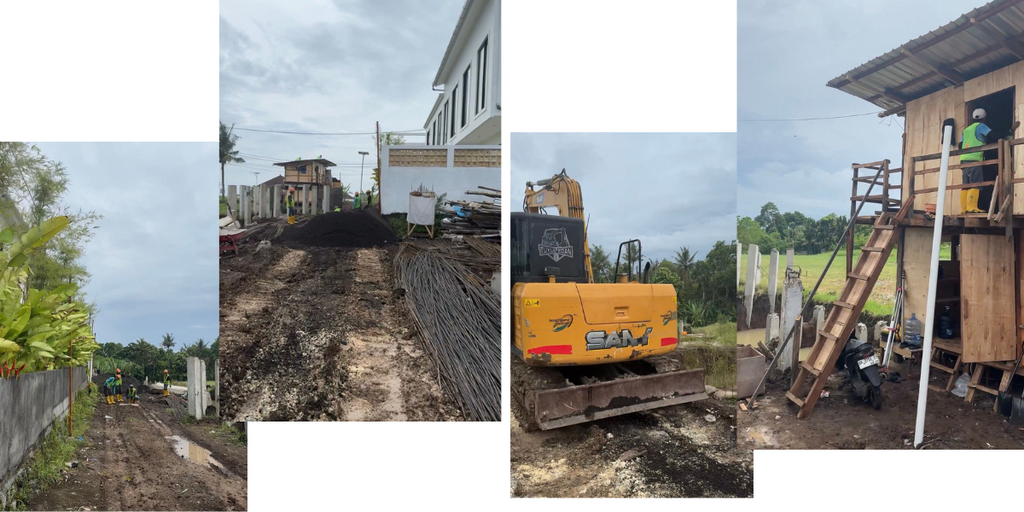

Делимся актуальным статусом работ на площадке:
✅ Выполнено
• Завершены земляные работы на всех жилых блоках (кроме зоны бассейна)
• Полностью вывезен излишний грунт
• Построены складские помещения и строительный городок
• Выполнено твердое покрытие проездов
• Подключено постоянное электроснабжение
• Забиты сваи под жилые блоки и бассейн
— за исключением 42 свай Блока 1 (по графику они предусмотрены на следующий этап)
• Завезена арматура для бетонных работ
🔄 В процессе
• Срубка свай
• Изготовление арматурных каркасов фундаментов
📌 Запланировано
• Завершение забивки оставшихся 42 свай Блока 1
• Подготовка к бетонным работам по фундаментам
• Переход к следующему этапу конструктивных работ
Проект развивается по утвержденному графику.
Команда на площадке работает в полном темпе — движемся уверенно к следующему этапу строительства 🚀
